精准落位丨中联重科ZCC3200NP履带起重机助力漳州核电4号机组环吊桥架吊装施工
9 月 1 日, 中联重科 ZCC3200NP 超大吨位履带起重机 顺利完成漳州核电 4 号机组环吊桥架吊装任务。本次吊装全程历时 2 小时 05 分,设备一次性精准就位,全过程安全可控、施工质量全面达标,为漳州核电 4 号机组后续工程建设稳步推进筑牢坚实基础。
据悉,核电环吊桥架是核岛厂房环吊系统的核心承重构件,也是核电站建设与运维阶段的关键起重装备。该设备安装于核岛厂房顶部,主要承担机组后续设备安装、检修运维等各类高空起重作业任务,安装精度要求极高、施工意义重大,直接关系整台机组的建设质量与运行安全。
本次吊装为典型的超高、超重、高精密核电特种作业,施工工况复杂、技术难度极高。此次吊装的环吊桥架总重量超 420 吨,作业起升高度突破 100 米。施工现场存在高空风扰影响大、高空回转就位精度把控难、桥架与厂房构筑物间隙余量小、超大吨位吊车站位及载荷条件严苛等多重难点,对起重设备的起重性能、抗风稳定性、微操精准度及复杂工况适配能力均提出了极致要求。

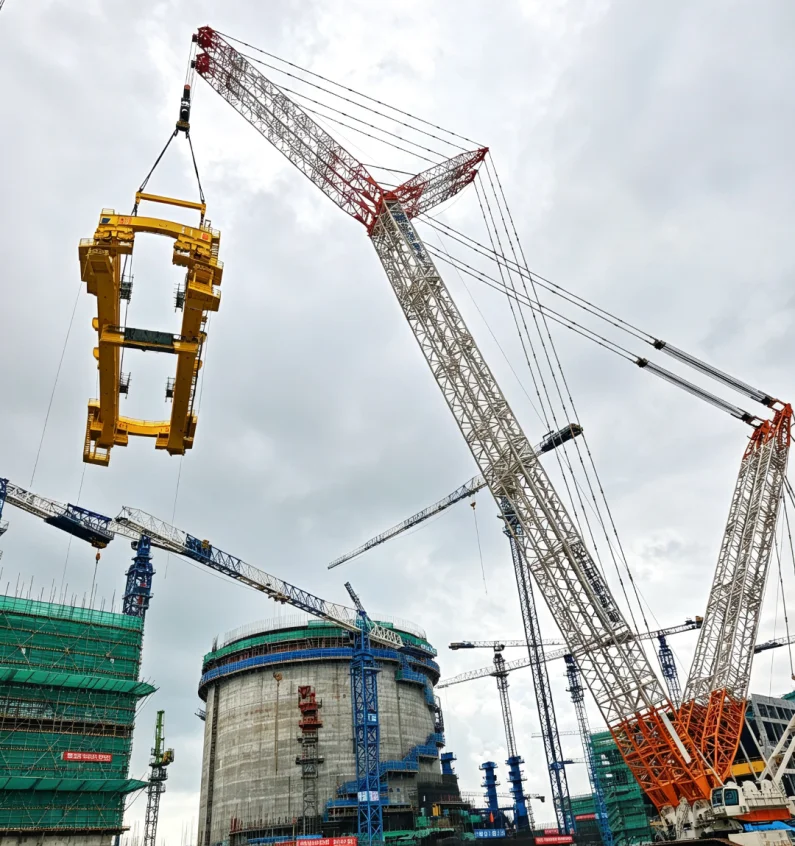

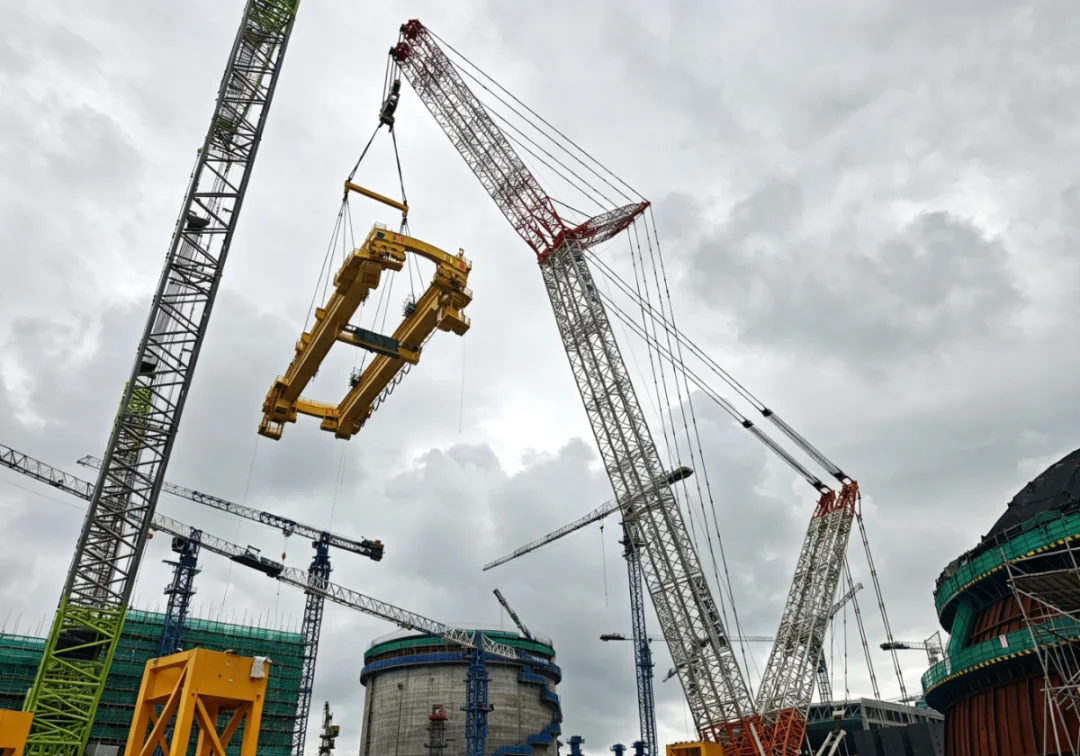

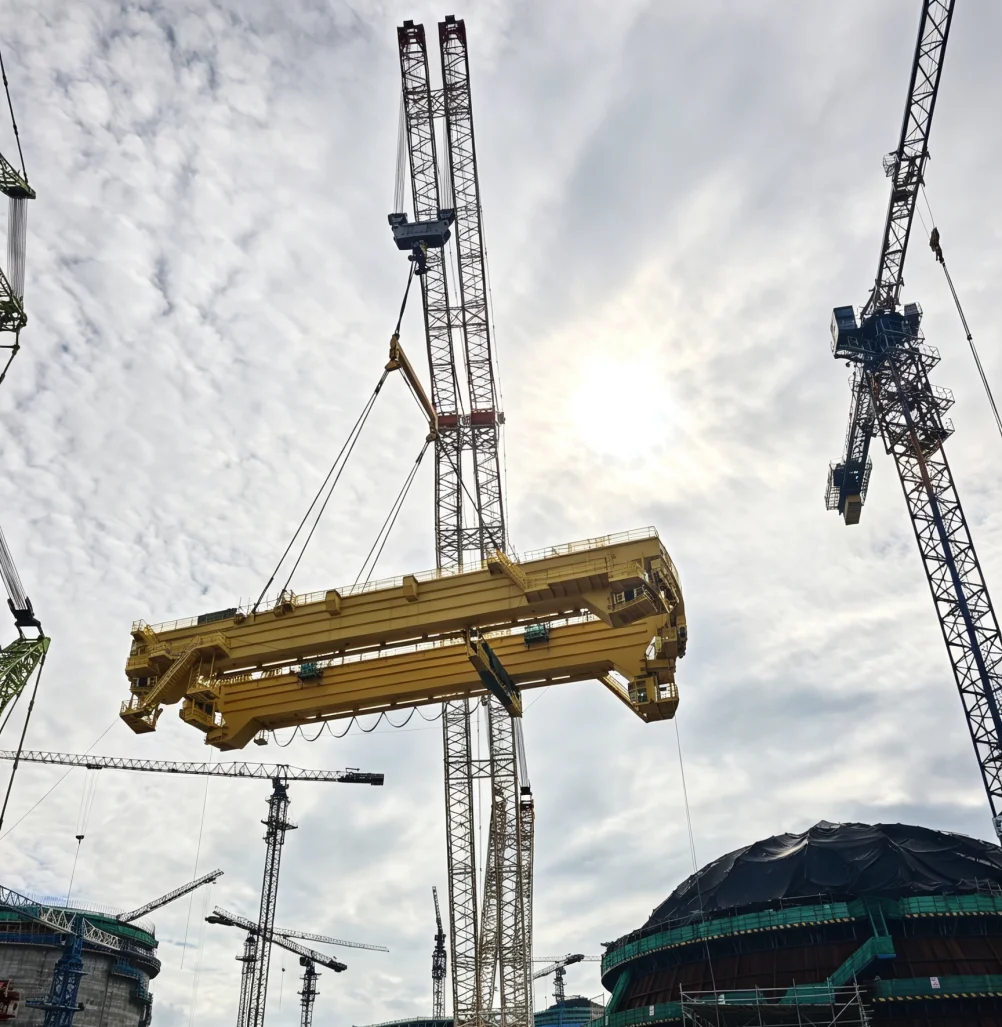

当日上午 8 时 43 分,现场正式下达吊装指令。中联重科 ZCC3200NP 履带起重机平稳起钩,全程姿态稳定、载荷均衡,环吊桥架有序完成平稳起升、精准回转、精细微调、垂直落位等系列工序。在各岗位人员高效联动、密切配合下,设备于 10 时 48 分精准就位至指定安装位置。整个吊装过程运行平稳、操控精准,现场安全管控严密规范,各项施工指标均满足核电高标准设计要求及行业施工规范,完美实现一次吊装、一次成型、一次合格。
此次超高难度核电环吊桥架吊装任务的圆满完成,充分彰显了中联重科超大吨位履带起重机强悍的起重性能、稳定的工况适配能力与精准的操控优势,再度验证了中联重科高端工程装备在核电重大工程、极限工况施工中的可靠性与专业性。未来,中联重科将持续紧跟国家清洁能源战略部署,深耕装备技术创新,持续迭代升级高端起重装备综合性能,以高品质、高性能工程装备助力我国核电产业实现安全高效、绿色低碳高质量发展。
责任编辑:D1CM 文章来源:中联重科起重机

买车卖车 养车维修 疑难故障 学大招
扫码加群 BOSS团同行好友等你交流

中联重科履带起重机助力埃塞俄比亚国家体育场完成关键钢构件首吊
近日,埃塞俄比亚亚的斯亚贝巴传来喜讯,随着中联重科履带起重机吊钩平稳回落,埃塞俄比亚国家体育场项目屋[详细]2026-08-19 17:59
服务电话:4008000157
地址:上海上海上海松江区缤纷路297号中联工业园
服务电话:4008000157
地址:北京北京海淀区西四环中路6号中联重科北京...
服务电话:4008000157
地址:陕西西安西安市未央区建章路北段2号中联重...
服务电话:4008000157
地址:湖南长沙湖南省长沙市岳麓区中联重科麓谷工...
相关问答
查看更多问答>>
